上海毕诺详解液压升降柱施工安装流程附带安装图解~
液力升降柱是一种以液压电机为动力单元的自动升降路桩,它可以分为液压一体化升降柱、液压分离升降柱。那上海液压升降柱施工和安装流程是怎样的呢?接下来跟小编一起了解下~。

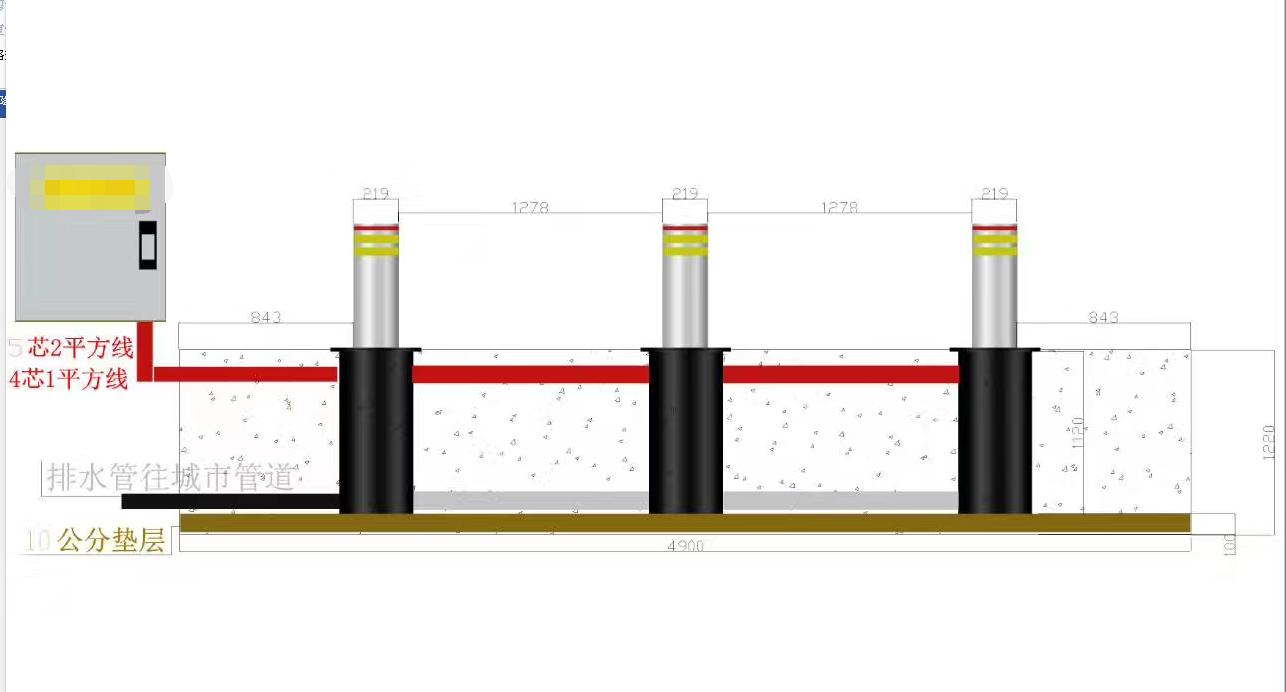

简而言之,液压升降柱施工安装流程大致顺序是:路面挖掘→升降柱固定→布线→混凝土回填→路面修复。建筑要求如下:路面挖断线需平齐→吊柱安装时必须焊接角铁加固→回填混凝土标号高于C25→路面恢复至与挖掘前相同。
液压升降柱的施工安装过程。
1、确认现场照片。
2、确认有无现场施工条件。
3、计划行驶路线。
4、货车在指定的地点卸下货车的吊柱。
5、切割表面混凝土层按划线位置切割锯条;
6、破碎机表面混凝土层;
7、清除表面混凝土层渣土;
8、挖槽,下挖深度根据吊柱对筒体的要求而定;
9、设置走线槽,从控制室到液压柱的安装位置;
10、挖排水井{没有排水设施可以忽略}。
11、确定实际的吊柱定位位置,确定柱体中心间距;
12、铺设D100PVC塑料排水管,铺设8根D32PE穿线管,预留足够长度的接口;
13、碎石及砂土回填层深度为300mm,砂土深度为100mm;找平柱体,保证柱体的板面与路面水平;
14、固定柱体,φ14螺纹钢一端砸向两侧图层,焊接一端与外筒表面,保证浇注混凝土时整体不会发生移动;
15、把排水管和线管接通,检查升降柱是否正常起升,在正常情况下,用保鲜膜保护柱体的上端,并固定控制柜。
16、浇注水泥,搅拌好的水泥标C30,浇注时与振动棒振动均匀;
17、水泥浇注后,表面抹光三至四次:清除现场残渣,清洁现场卫生;
18、恢复路面,待水泥凝固(凝固期大约一周左右),用黄漆画出警告线。涂料干燥后,拆除围挡,撤离现场。
上面是小编为大家带来的有关液压升降柱安装流程的介绍,大家明白了吗?需要升降柱的工程,欢迎来电咨询哦~。
